Принципы планирования проекта по изменению информационной системы
· Список участников проекта, их основных обязанностей и ролей (менеджер проекта, топ менеджмент, ресурсы, участники и т.д.);
· Бюджет проекта;
· Что не войдет в проект (это необходимо для внесения ясности в ожидания менеджеров рабочих групп относительно возможностей системы);
· Какие функциональные возможности системы нужно изучить в дальнейшем для потенциальной установки в дальнейшем (список);
· Риски (какие факторы могут помешать реализации проекта в полном объеме, в поставленные сроки с установленным бюджетом);
· Критерии успешного выполнения проекта
· Список необходимых условий, от которых зависит успешная реализация проекта.
Планирование в процессе осуществления проекта.
Приведенная ниже схема показывает обобщенный принцип планирования проекта. Из одной из деталей данной схемы является то, что планирование в процессе проекта представляет собой непрерывный процесс, который длится до завершения проекта. Это связано со сложностью разработки идеального плана, в котором будут предвидены все детали и возможные изменения субъективного (связанного с самим проектом) и объективного (связанного с внешними источниками) характера.

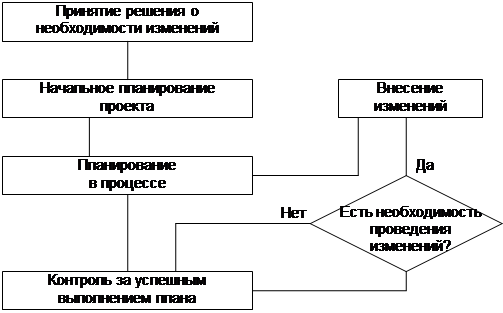

Рис. 3.1. Планирование проекта по изменению информационной системы.
При малейших переменах (например, когда обнаруживается, что система позволяет внедрить новый процесс с большой легкостью или когда кто-то из важных участников проекта по какой-либо причине на время выбывает из проекта) возникает необходимость корректировки поставленных планов и времени их реализации. Соответственно типы изменений в планах можно позиционировать на матрице “сроки проекта - содержание проекта”.
Сроки меняются |
проекта не меняются | |
меняется Содержание |
1. Часть функциональности системы добавлена, что вызывает увеличение сроков 2. Часть функциональности системы удалена, что вызывает сокращение сроков |
Часть функциональности системы добавлена или удалена, но проект выполняется в соответствии с планом |
проекта не меняется |
1. Проект не может быть завершен в поставленные сроки в силу определенных причин 2. Проект может быть завершен раньше установленных сроков в силу определенных причин |
Изменений не происходит, проект развивается в строгом соответствии с планом |
Рис. 3.2. “Сроки проекта - содержание проекта”
Опыт показывает, что чаще всего меняются сроки завершения проекта, причем в основном в сторону увеличения. Это происходит из-за того, что в успешных организациях при планировании ставятся агрессивные цели для того, чтобы вдохновить сотрудников на более продуктивную работу. Поэтому когда происходят изменения в процессе осуществления проекта (а они как правило происходят в каждом серьезном проекте) возникает необходимость задействования дополнительных ресурсов, в том числе и времени. Если кроме времени возможно дополнительное использование такого ресурса, как набор функций, то меняется и содержание проекта. С другой стороны, дополнительное использование других ресурсов (стоимости и людей) уменьшает необходимость увеличения времени, то есть сокращает сроки выполнения проекта.
Планирование в процессе осуществления проекта происходит на каждой стадии проекта на регулярной основе. Более того, по мере продвижения проекта по каждой из стадий часто целесообразно организовывать собрания основных участников проекта для определения текущего положения дел и сравнения с планом. Регулярность таких собраний зависит от длительности проекта и его масштаба. Если между текущим положением дел и планом намечается разница, то в первую очередь производится анализ способов устранения отставания, а при невозможности устранить отставание изменяется план проекта, что согласовывается с топ менеджментом на регулярных собраниях (см. ниже).
