Решения по охране труда и окружающей среды
1. Продолжительность строительства объекта, мес.:
· по нормам СНиП - 6 мес.;
· по проекту - 5 мес.;
· по договору - 6 мес.
2. Нормируемая трудоемкость, чел.-дн.:
Тнормируемая = 4068,0.
3. Планируемая трудоемкость, чел.-дн.:
Тпланируемая = 3539,0.
4. Планируемое выполнение норм выработки:
Тнормируемая / Тпланируемая * 100% = 4068,0 / 3539,0 * 100% = 114,9%
5. Коэффициент неравномерности движения рабочих:
К = Смах ежедн. / = 57 / 33 = 1,72;
= Тпланируемая / (планир. срок стр-ва объекта) = 3539,0 / 106 = 33 чел.
6. Затраты труда на 1 м3 объема здания - 0,41 чел.-дн./м3.
7. Затраты труда на 1 м2 общей площади - 1,77 чел-дн./м2.
Приложение

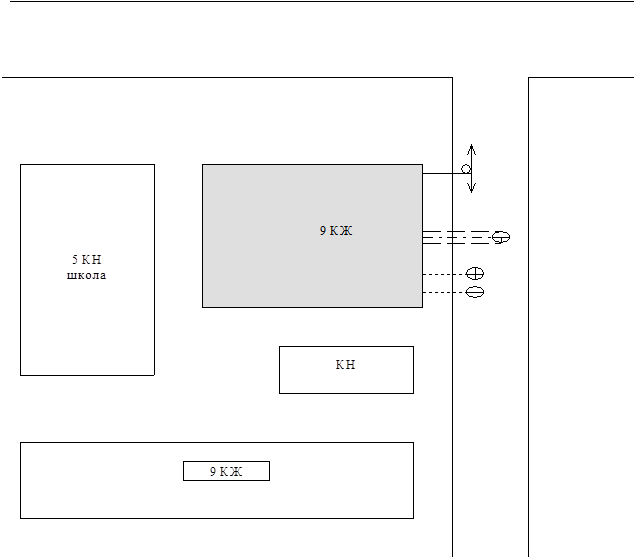

Ситуационный план
Проектируемый объект: |
Крупнопанельный жилой дом | ||
Количество этажей: |
nэт = |
9 | |
Количество секций: |
nс = |
1 | |
Количество квартир: |
nкв = |
36 | |
Длина секции: |
Lс = |
25,6 |
м |
Площадь застройки |
Sзастр = |
374,21 |
м2 |
Общая площадь здания: |
Sобщ = |
2301,84 |
м2 |
Жилая площадь: |
Sжил = |
1265,94 |
м2 |
Площадь санузла: |
Sс-т = |
4,2 |
м2 |
Площадь внекварт. помещений: |
Sвнекв = |
299,11 |
м2 |
Строительный объем здания: |
V стр = |
9998,85 |
м3 |
Таблица 11
Расчет объемов и трудоемкости строительных работ по жилому зданию
Наименование работ |
Объем работ |
Трудоемкость,чел.-дн. | ||
Ед. изм |
Кол-во |
На ед. изм |
На все здание | |
1. Подготовительные работы (по всему объекту) |
объект |
1 |
5% от Qосн |
156,5 |
Подземная часть | ||||
2. Механ. разработка грунта экскаватором |
м3 |
879,4 |
0,0043 |
3,8 |
3. Доработка грунта вручную |
м3 |
74,8 |
0,33 |
24,7 |
4. Монтаж сборных конструкций подземной части, бетонирование отдельных мест, кирпичная кладка |
м3 |
644 |
0,164 |
105,6 |
5. Вертикальная обмазочная гидроизоляция |
м2 |
135,8 |
0,041 |
5,6 |
6. Устройство вводов и выпусков |
шт. |
4 |
10 |
40 |
7. Устройство подготовки под полы в подвале |
м2 |
318,1 |
0,035 |
11,1 |
8. Монтаж трубопроводов в техподполье |
м2 |
374,21 |
0,15 |
56,1 |
9. Обратная засыпка пазух с трамбованием вручную |
м3 |
224,5 |
0,103 |
23,1 |
Надземная часть | ||||
10. Устройство башенного пути и монтаж башенного крана |
Количество секций подкр. пути |
2 |
5 чел-дн на 12,5м + (8-20) |
24,6 |
11. Демонтаж башенного крана и разборка подкранового пути |
Количество секций подкр. пути |
2 |
50% от Q монтажа крана |
12,3 |
12. Монтаж поэтажных конструкций |
шт. |
1381 |
0,723 |
998,5 |
13. Монтаж сборных конструкций крыши |
шт. |
128 |
0,448 |
57,3 |
14. Устройство кровли |
м2 |
374,21 |
0,07 |
26,2 |
15. Заполнение оконных проемов |
м2 |
345,3 |
0,2 |
69,1 |
16. Заполнение дверных проемов |
м2 |
552,4416 |
0,138 |
76,2 |
17. Остекление (двойное) |
м2 |
667,5 |
0,059 |
39,4 |
18. Устройство встроенных шкафов и антресолей |
м2 |
54,0 |
0,2 |
10,8 |
19. Устройство подготовки под полы |
м2 |
2301,84 |
0,036 |
82,9 |
20. Монтаж и наладка лифтов |
шт |
1 |
110 |
110 |
21. Монтаж внутреннего инженерного оборудования (монтаж отопления, водопровода, канализации, газоснабжения) |
м3 |
9998,85 |
0,0156 |
156,2 |
22. Установка приборов инженерного оборудования |
м3 |
9998,85 |
0,0079 |
78,7 |
Электромонтажные работы | ||||
23. 1 стадия (доштукатурный комплекс) |
9998,85 |
0,0043 |
43,3 | |
24. 2 стадия (послештукатурный комплекс) |
м3 |
9998,85 |
0,0017 |
16,7 |
25. Установка электроарматуры (послемалярный комплекс) |
м3 |
9998,85 |
0,0009 |
8,9 |
26. Затирка поверхностей |
м2 |
9897,9 |
0,016 |
158,4 |
Устройство полов | ||||
27. Керамические полы |
м2 |
151,2 |
0,135 |
20,4 |
28. Паркетные полы |
м2 |
1265,94 |
0,124 |
157,0 |
29. Линолеумные полы |
м2 |
884,7 |
0,094 |
83,2 |
30. Цементные полы |
м2 |
299,11 |
0,035 |
10,5 |
Столярные работы | ||||
31. Подгонка оконных переплетов, дверей |
м2 |
897,7 |
0,03 |
26,9 |
32. Установка оконных и дверных приборов, номерных знаков |
м2 |
897,7 |
0,06 |
53,9 |
33. Малярные работы |
м2 |
9897,9 |
0,046 |
455,3 |
33. Наружная отделка фасада |
м2 |
1726,4 |
0,050 |
86,3 |
Трудоемкость основных строительных работ (сумма затрат труда с поз.3 по поз.31) |
Qосн= |
3129,2 | ||
34. Благоустройство |
Объект |
1 |
5% от Qосн |
156,5 |
35. Неучтенные работы |
Объект |
1 |
17% от Qосн |
532,0 |
36. Подготовка объекта к сдаче |
Объект |
1 |
3% от Qосн |
93,9 |
