Расчет потребности в трудовых и материально-технических ресурсах

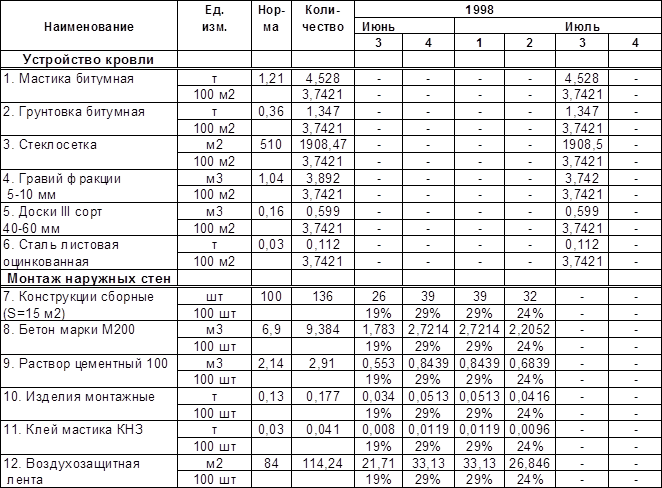

Потребность в материальных ресурсах определена на основании объемов работ и норм расхода материалов, принимаемым по СНиП часть IV. Сроки завоза материалов увязаны с календарным планом производства работ. Материалы и конструкции доставляют на строительную площадку автотранспортом. Запас материалов и конструкций принят на 5-12 дней работы. Бетонную смесь подают к моменту укладки.
Результаты расчета потребности в материалах, конструкциях и полуфабрикатах приведены в табл. 3.
Таблица 3
График поступления на объект строительных конструкций, деталей, полуфабрикатов и материалов
Основанием для составления графика движения рабочих кадров по объекту служит календарный план производства работ.
Планируемая потребность рабочих по профессии, выраженную в чел.-дн., определяют как произведение принятой численности рабочих каждой профессии на сменность и продолжительность работы. Среднесуточное число рабочих по профессиям в соответствующем месяце определяют путем деления месячной трудоемкости на число дней работы бригады в данном месяце. Полученную величину округляют до целого числа. Форма графика приведена в табл. 4.
Таблица 4
График движения рабочих кадров по объекту
Наименование |
Ед. |
Коли- |
1998 | ||||||
№ |
профессий |
изм. |
чество |
среднесуточное число рабочих | |||||
рабочих |
май |
июн |
июл |
авг |
сен |
окт | |||
1 |
Разнорабочие |
чел.-дн. |
802 |
140 |
90 |
180 |
198 |
154 |
40 |
2 |
Машинисты |
чел.-дн. |
29 |
4 |
25 |
0 |
0 |
0 |
0 |
3 |
Землекопы |
чел.-дн. |
44 |
20 |
24 |
0 |
0 |
0 |
0 |
4 |
Монтажники |
чел.-дн. |
1024 |
60 |
520 |
444 |
0 |
0 |
0 |
5 |
Гидроизолировщики |
чел.-дн. |
6 |
0 |
6 |
0 |
0 |
0 |
0 |
6 |
Сантехники |
чел.-дн. |
301 |
35 |
56 |
144 |
36 |
30 |
0 |
7 |
Бетонщики |
чел.-дн. |
94 |
10 |
0 |
72 |
12 |
0 |
0 |
8 |
Кровельщики |
чел.-дн. |
24 |
0 |
0 |
24 |
0 |
0 |
0 |
9 |
Плотники |
чел.-дн. |
196 |
0 |
0 |
128 |
56 |
12 |
0 |
10 |
Стекольщики |
чел.-дн. |
36 |
0 |
0 |
30 |
6 |
0 |
0 |
11 |
Столяры |
чел.-дн. |
12 |
0 |
0 |
12 |
0 |
0 |
0 |
12 |
Спец. монтажники |
чел.-дн. |
96 |
0 |
0 |
90 |
6 |
0 |
0 |
13 |
Электрики |
чел.-дн. |
63 |
0 |
0 |
40 |
23 |
0 |
0 |
14 |
Штукатуры |
чел.-дн. |
132 |
0 |
0 |
0 |
132 |
0 |
0 |
15 |
Облицовщики |
чел.-дн. |
224 |
0 |
0 |
0 |
74 |
150 |
0 |
16 |
Маляры |
чел.-дн. |
384 |
0 |
0 |
0 |
384 |
0 |
0 |
17 |
Отделочники |
чел.-дн. |
72 |
0 |
0 |
66 |
6 |
0 |
0 |
Итого: |
3539 |
269 |
721 |
1230 |
933 |
346 |
40 |
